布基纳法索分公司雨季过后组织项目抢抓进度,掀起抢工小高潮

2022-11-17 /1717

近期由集团承接的援布基纳法索博博-迪乌拉索医院土建劳务项目和世行90KV变电站项目同步开展抢工期活动,至目前博博医院项目已动工四个楼座,世行变电站项目已进场施工2个站点,另2个站点计划本月下旬同步进场施工。

由于第三季度正值当地雨季,暴雨频发对我方现场施工进度造成较大影响,施工人员加班加点奋战在建设一线集中精力抓紧度赶工期,现场也发生了较大的变化。截止目前博博医院项目座形象进度:5#楼一层顶板完成50%;1#楼架空层完成100%;3号楼一层顶板完成80%;7号楼连廊架空层完成30%。世行变电站项目形象进度:Dedougou站房屋建筑完成60%,电气设备基础完成50%,场区完成30%; KAYA站进场道路完成30%,围墙基础开挖完成15%,扩建WONA站和Ziniaré站近期准备进场施工放线。

随着雨季过后现场施工条件的逐步好转,下一步海外分项目团队将继续发扬拼搏奋进精神,利用良好时机大干快上,掀起抢工创效的小高潮,按期保质完成各项施工任务。

医院项目1#、7#楼架空层梁混凝土浇筑

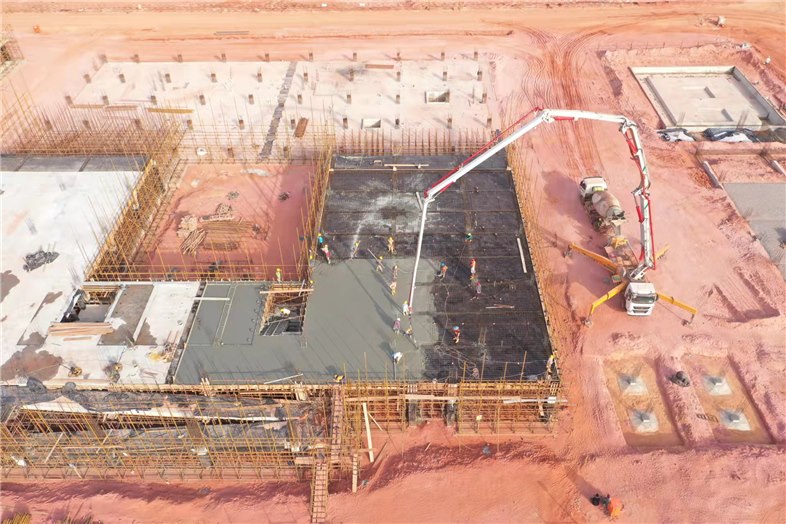

医院项目5#楼一层顶板混凝土浇筑

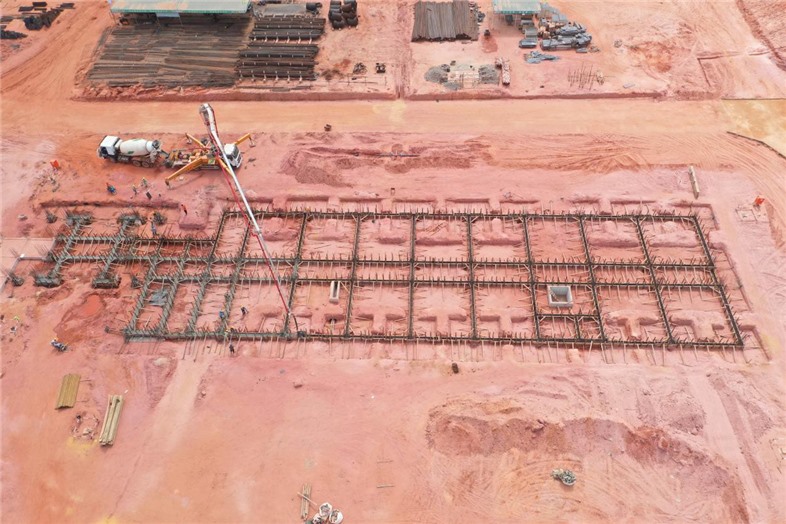

医院项目3#楼一层顶板模板支设、钢筋绑扎,水电预留预埋

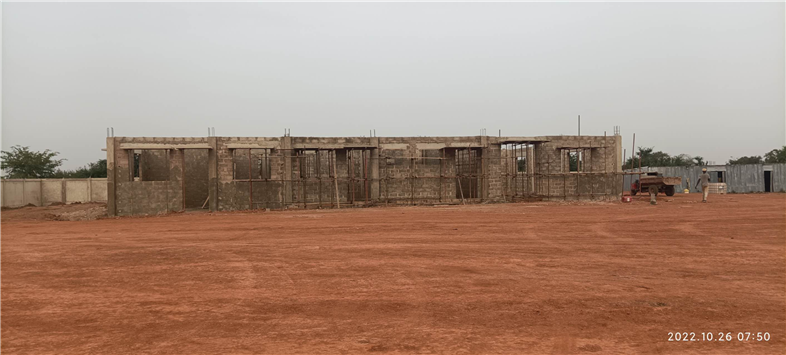

世行变电站项目-Dedougou站员工宿舍施工

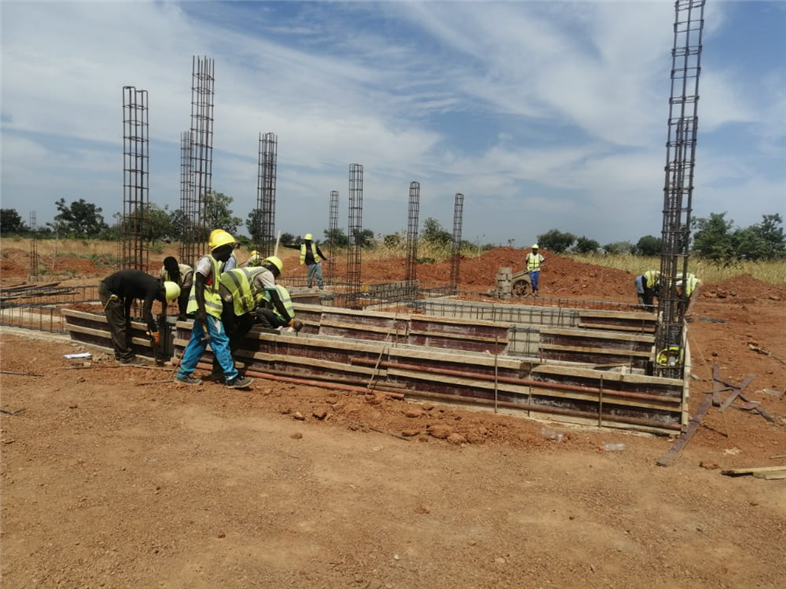

世行变电站项目- Dedougou站主控室施工

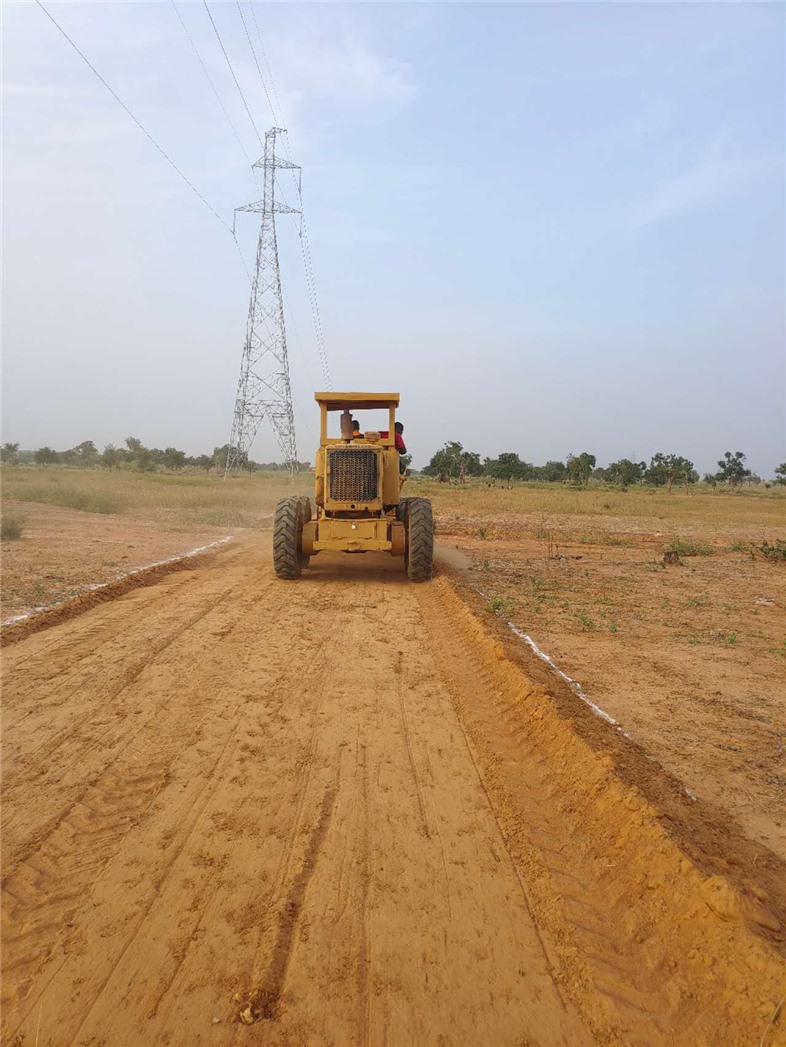

世行变电站项目-KAYA站3KM进场道路施工
